Yaxşı bir aşınmaya davamlı döşəmə (və ya yüksək keyfiyyətli müalicəvi infiltrasiya döşəməsi) etmək istəyirsinizsə, beton bazanın möhkəmliyi, xüsusən də düzlük ilə məşğul olmalısınız. Yaxşı aşınmaya davamlı döşəmə yalnız aşınmaya davamlı aqreqatın keyfiyyəti ilə sıx əlaqəli deyil. Daha yaxşı əsas zəmin tələb olunur. Bu yazı sizə ən əhatəli və tam beton lazer hamarlanması və aşınmaya davamlı döşəmə texnologiyasını təqdim etmək məqsədi daşıyır. Aşağıdakı məzmunlar uzun illər sənaye təcrübəsinə əsasən Shanghai Jiezhou Engineering & Mechanism Co., Ltd. tərəfindən ümumiləşdirilmiş tikinti üsullarıdır. İstinadınız üçün.
Tikinti prosesi: əsas işlənmə → anbar qəliblərinin qurulması → betonla qidalanma → lazer hamarlama maşınının döşənməsi, vibrasiya və kipləşdirmə → metal aqreqatın yayılması → kalenderləmə və şlamın çıxarılması → cilalama → suvarma və bərkitmə → mexaniki birləşmələrin kəsilməsi və məhlullanması.

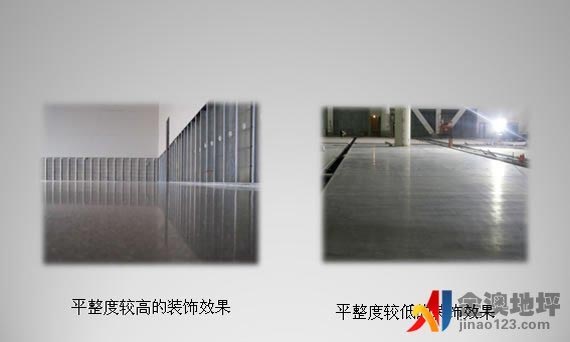

Lazer plitəsinin tikintisi şəkli
Baza müalicəsi
1. Əvvəla, zirzəmidə olan zibil təmizlənməlidir və alt qatın səthində müxtəlif əşyalar olmamalıdır.
2. Səthin hündürlüyünü vahid etmək üçün səthin yerli çıxıntılı hissəsini kəsin. Betonun səki qalınlığını təmin etmək üçün əsas təbəqənin düzlüyünün dizayn hündürlüyündən ± 2 sm məsafədə standartlara uyğun olub olmadığını yoxlayın.
Şablon parametrləri
Birincisi, bütün zavodun polad sütun mövqeyinə, dizayn tələblərinə, qəlib hazırlığına, nəqliyyat vasitəsinin hərəkət istiqamətinə və düzəldici avadanlıqların tikinti xüsusiyyətlərinə uyğun olaraq etibarlı bir tikinti tökmə sxemi tərtib edilir. Tikinti sahəsində sərt qəliblər quraşdırılmalıdır. Kalıp kanallı poladdan hazırlanmış xüsusi qəlib olmalıdır və kalıbın yuxarı açılışı onu içəridən və xaricdən düz və tutarlı etmək üçün tənzimlənməlidir.
Sürüşən təbəqəni təyin edin
Forma qurulduqdan sonra, sürüşmə təbəqəsi yaratmaq üçün əsas təbəqəni beton səthdən ayırmaq üçün tikinti sahəsi plastik filmlə örtülməlidir.
Bağlayıcı möhkəmləndirici mesh
1. Möhkəmləndirici hörgü meydançada mərkəzləşdirilmiş və vahid partiyalarla emal edilməli və bərkidildikdən sonra yığma üçün nəzərdə tutulmuş yerə daşınmalıdır. Armaturun səthi xammalın keyfiyyətini təmin etmək üçün təmiz, kirdən, pasdan və s. Möhkəmləndirici mesh tam bağlanmalı, məsafə və ölçü dizayn və spesifikasiya tələblərinə cavab verməlidir. Bağladıqdan sonra, qoruyucu təbəqənin kifayət qədər olub olmadığını, bağlamanın möhkəm olub-olmadığını və boşluqların olub olmadığını yoxlamaq üçün möhkəmləndirici şəbəkəni yoxlayın.
2. Beton tökməzdən əvvəl işçilər tərəfindən təyin olunmuş yerdə quraşdırılmalıdır. Armaturun ölçüsü 3M × 3m-dir.

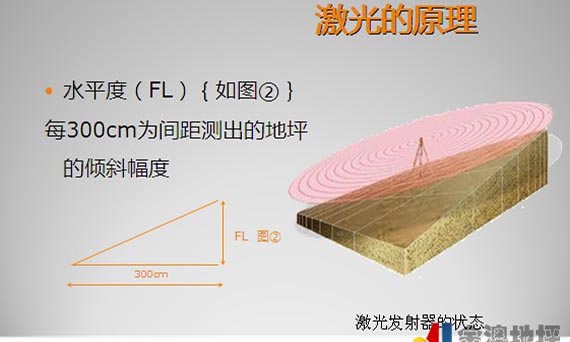

Lazer hamarlama maşınının işə salınması
Beton tökməzdən əvvəl lazer hamarlayıcı maşında sazlama aparılmalıdır. Lazer ötürücünü qurun və düzəldin, beton hamarlama maşınının hamarlayıcı başlığının səviyyəsini və hündürlüyünü ötürülən siqnala uyğun olaraq beton yerin hündürlüyünə uyğunlaşdırın. Eyni zamanda, düzəldici başlığın hər iki ucundakı hündürlük fərqini 0,5 mm daxilində tənzimləyin. Genişmiqyaslı tikintidən əvvəl, ilk növbədə sınaq istehsalı üçün avadanlıqdan istifadə edin və səhv olmadığından əmin olun.

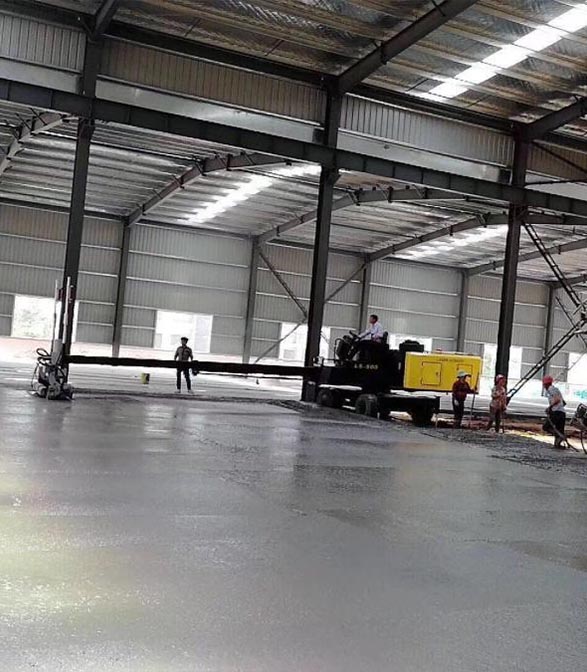

Beton tökmə
1. Ticarət betonundan istifadə edilməlidir. Ticarət betonunun xidmət göstəriciləri müvafiq spesifikasiyaların tələblərinə cavab verməli və betonun qəlibə çökməsi 160-180 mm-də nəzarət edilməlidir.
2. Beton səliqəli şəkildə sonundan döşənməlidir. Beton qarışığı qəliblərə töküldükdə, boşalma konsentrasiyalı və yavaş aparılmalı və virtual qalınlıq kalıpdan təxminən 2 sm yüksək olmalıdır. Lazım gələrsə, material azaldılmalı və ya əlavə edilməli, şaquli və üfüqi hissələr tələblərə cavab verməlidir. Beton fasiləsiz, fasiləsiz döşənməlidir.
3. Beton töküldükdən sonra beton qalaqları hamarlayıcı maşının teleskopik qolunun təsirli diapazonunda əl ilə kobud şəkildə düzəldilməli, sonra isə lazer hamarlayıcı ilə vibrasiya, kipləşdirmə və hamarlama bir dəfəyə başa çatdırılmalıdır. Düzəltmə prosesində prinsip olaraq bir istiqamət götürün və addım-addım içəridən çölə doğru uzanın.
4. Künclər və polad sütunlar kimi mexaniki konstruksiyaların aparılması mümkün olmayan sahələr əl ilə sıxılmalı və hamarlanmalıdır.
Aşınmaya davamlı döşəmə konstruksiyası
Betonun ilkin bərkidilməsindən əvvəl şlam boşaldılana qədər diskli mala ilə kobud suvaq aparılmalı və bərkidici beton səthinə bərabər paylanmalıdır. Sərtləşdirici müəyyən miqdarda suyu udduqdan sonra üyütməyə başlayın; Kobud üyüdüldükdən sonra sertleştiricinin ikinci qatı yayılmalı və materialın miqdarı əvvəlki prosesin 1/3 hissəsi olmalıdır. Taşlama zamanı çarpaz daşlama aparılmalıdır və heç bir əskik daşlamaya yol verilmir.
Mala sıxılması və cilalanması
1. Lazer hamarlanmasından sonra beton ilkin bərkidilməzdən əvvəl və sonra mala ilə qaldırılmalı və bitirilməlidir. Diskli dəyirmanın malalama əməliyyatı səth qatının sərtləşməsinə uyğun olaraq dəfələrlə aparılmalıdır. Mexanik malalama işinin sürəti beton zəminin bərkiməsinə uyğun olaraq müvafiq qaydada tənzimlənməli, mexaniki malalama əməliyyatı isə şaquli və üfüqi istiqamətdə aparılmalıdır.
2. Son tənzimləmədən əvvəl dəyirmanın diskini bıçaq kimi dəyişdirin və daşlama və cilalama üçün bucağı tənzimləyin. Döşəmə parıltısını vahid etmək üçün ümumiyyətlə cilalama əməliyyatı 2 dəfədən çox olur.
Yarıq:Aşınmaya davamlı səth təbəqəsi tikildikdən sonra birləşmələr 2-3D vaxtında kəsilməlidir. Qalınlığı 5 sm və dərinliyi betonun qalınlığının 1/3-dən az olmayan birləşmələrin kəsilməsi üçün yaş kəsmə qəbul edilməlidir. Kəsmə tikişi düz və gözəl olmalıdır.
Müalicə: Beton cilalandıqdan sonra filmlə örtülməli və bərkiməsi üçün suvarılmalıdır. Qurutma dövründə, səthin betonun möhkəmliyi 1,2MPa-a çatmadıqda, heç kim onun üzərində gəzə bilməz.
Cauling
1. Döşəmə iki həftə quruduqdan sonra kəsici birləşməni hərtərəfli təmizləyin və kəsici birləşmədəki bütün boş hissəcikləri və tozu təmizləyin.
2. Büzülmə birləşməsini doldurmaq üçün uzunmüddətli elastikliyə və tez bərkidilməyə malik poliuretan mastikdən istifadə edilməlidir.
Nəzarət tədbirləri
1. Sahədə istifadə olunan materiallar sahə qəbuluna məruz qalmalı və qəbuldan keçdikdən sonra təyin olunmuş yerə yığılmalıdır. Qeyd edək ki, suya davamlı tələbləri olan materiallar nəm və yağışa qarşı müvafiq tədbirlər görməlidir.
2. Təcrübəli tikinti idarə heyəti və bacarıqlı tikinti operatorları təmin edin. Tikintidən əvvəl tikinti maşın və alətlərinin düzgün istifadəsi və əsas proseslərə nəzarət üzrə texniki açıqlamaların aparılması üçün müvafiq işçi heyəti təşkil edilməlidir ki, tikinti işçiləri hər bir prosesin istismarında bacarıqlı olsunlar.
3. Tikinti maşınları və alətləri tələblərə cavab verməli, saz vəziyyətdə olmalı və bəzi ehtiyat vacib alətləri hazırlamalıdır.
4. Torpağın toz və digər əşyalarla çirklənməsinin qarşısını almaq üçün tikinti sahəsinin ətrafı təmiz və səliqəli saxlanılmalıdır.
5. Sahədə qalan ciblər, zibil və digər tullantılar işdən sonra sahənin təmizlənməsini təmin etmək üçün hər gün çıxarılır. Xüsusi materialların tullantıları halında, emal üsulu xüsusi materialların emalı tələblərinə uyğun olmalıdır.
Nəhayət, yuxarıda göstərilən prosedurlara ciddi şəkildə riayət etməklə yanaşı, yaxşı aşınmaya davamlı döşəmə də beton və aşınmaya davamlı döşəmə arasında koordinasiya və əməkdaşlıq tələb edir.
1983-cü ildə qurulan Shanghai Jiezhou Engineering & Mechanism Co., Ltd., beton döşəmə sahəsində Ar-Ge, maşın istehsalı və satışına diqqət yetirir. Lazer şap maşını, elektrik mala, kəsici dəzgah, boşqab sıxıcı, tamping toxucu və digər maşınlar ən son texnologiyadan istifadə edir və müştərilər tərəfindən geniş şəkildə təriflənir.
Dünyanın 100-dən çox ölkəsində müştəriləri var və sənayedə liderdir. Hər hansı bir sualınız olarsa, DYNAMIC-ə zəng edə bilərsiniz, biz sizə ürəkdən xidmət edəcəyik!
Göndərmə vaxtı: 24 avqust 2022-ci il
